Ausbaustufe Leonrodstraße/ Martinrenzstraße ab vorraussichtlich Juni 2024

Leonrodstraße
Martin-Renz-Straße
Stefan-Söhlmann-Straße

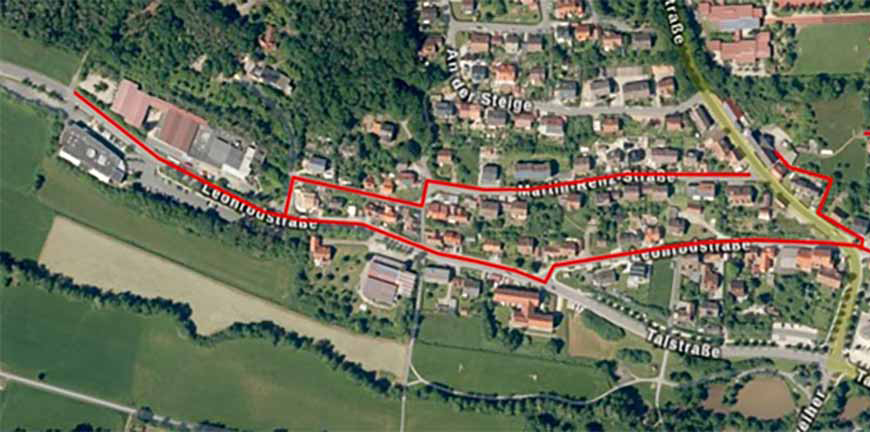

Naturwärme Bauablauf ab Juni 2022

Erschließung der oben genannten Straßenzügen mit Fernwärme

Hallo miteinander!

wie schon im Amtsblatt angekündigt informieren wir die betroffenen Bereiche, ca. ein halbes Jahr im vorraus, über den Ablauf der Erschließungs- massnahmen.

Die Erschließung wird ab Mitte des Jahres 2024, Juni, Juli voraussichtlich beginnen.

Zielpunkt 2024 ist bis Ende des Jahres das Ende der Leonrodstraße, Höhe Herpa. Sollte es zeitlich, wie auch witterungstechnisch noch machbar sein werden wir noch von der Leonrodstraße aus beginnend die Martin-Renz-Straße und die Stefan-Söhlmann-Straße erschließen.

Über den genauen Ablauf werden wir soweit wie möglich vorab im Amtsblatt informieren.

Der grundsätzliche Ablauf in den Wohngebieten wird so sein, das wir in Teilbereichen von ca. 100 – 120m, einschließlich der jeweiligen Hausanschlüsse den Graben öffen. Im Normalfall benötigen wir für diese Rohrstrecke ca. 1 – 1,5 Wochen. In diesen Bereichen werden wir den Graben komplett öffnen, Rohrleitungen legen, gleich wieder verfüllen und mit einer Asphalttragschicht versehen. In diesem Zuge stellen wir auch wieder die Oberfläche der Hausanschlüsse her. Gepflasterte Bereiche werden wieder gepflaster, und Pflanzfächen humusiert.

Die noch fehlende Asphaltdeckschicht wird in Abschnitten von 500 – 1000 Metern auf einmal aufgebracht, da hier eine spezielle Technik gefordert ist. Ca. eine Woche vor diesen Asphaltierungs- arbeiten erfolgt hierzu eine separate Einwurfinfomartion, da die jeweiligen Bereiche auf der Straße frei von parkenden Autos sein müssen.

Bitte bedenken Sie das in der aktuellen Ausbau-stufe der komplette Anschluss kostenlos ist, da wir  hierfür anteilig Fördergelder erhalten.

Ein nachträglicher Anschluss ist zwar auch möglich, jedoch müssen hierzu die Erschließungs-kosten, welche im jetzigem Zuge anteilig durch die Förderung gedeckt sind dementsprechend durch den Anschließenden übernommen werden.

Im Normalfall liegen diese je nach Hausanschluss zwischen 2000 und 10000€ je nach Aufwand.

Eine Vorsehung ist auch möglich. Das heißt der Anschluss wird bis in das Haus gelegt so das jederzeit ein Anschluss möglich ist. Hierfür entstehen einmalig Kosten von 2500€. Bei einem Umschluss innerhalb von 10 Jahre wird jedes Jahr mit 150€ rückvergütet. Der Anschluss wird jährlich durch uns mit in die Wartung aufgenommen und somit jährlich überprüft.

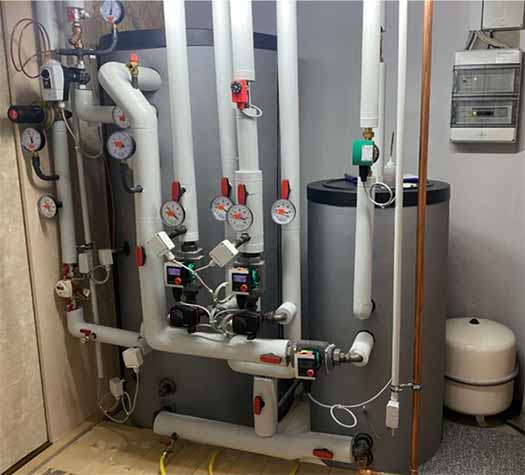

Die Umstellung auf Fernwärme sollte ab Mitte IV Quartal 2024 möglich sein, ggf. auch eher. In unserem Interesse ist das die Anschließer soweit wie möglich die bestehenden Energiereserven aufbrauchen – somit ist eine sofortige Umstellung nicht zwangsläufig nötig. Der Umbau damit ein provisorischer Betrieb möglich ist, ist bei 90% der Anlagen innerhalb von einem Tag möglich.

Bei Probleme oder Fragen sind wir unter
0171/3421762 oder info@naturwaerme-neudorfer-hoehe.de
zu erreichen.

Aktuelle Infos, welche Bereiche aktuell betroffen sind, wie die Verkehrssperrungen und einzelne Bauabläufe explizit gestaltet werden, werden wir als Posteinwurf bei den direktbetroffenen Anwohnern einwerfen. Diese sind auch auf unserer Internetseite aktuell präsentiert.
