Bauablauf 2021_Stand Dezember

Bauablauf 2021

In der ersten Märzwoche werden wir die Trassierung markieren und auf die Fahrbahn spritzen.

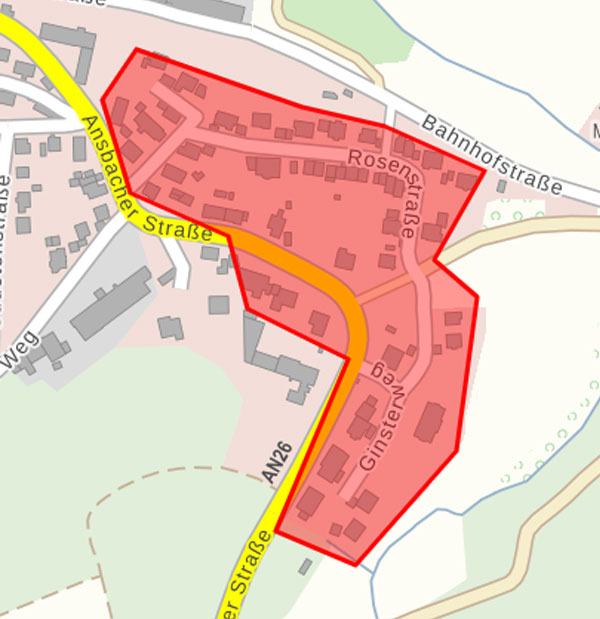

In der zweiten Märzwoche wird der Asphalt im Bereich der Hauptleitung aufgefräst, im gesamten Bereich Blumenstraße, Rosenstraße und im Ginsterweg. Querungen werden nicht aufgefräst, diese werden im Nachgang geschnitten.

Ab Mitte März, wenn es die Witterung schon zulässt, werden wir mit den Grabarbeiten beginnen.

Unser Tagesziel sind zwischen 30 und 50 Meter Rohrleitung zu verlegen, einschließlich der Hausanschlüsse.

Im Normalfall heißt das Graben + legen der Rohrleitungen laufen parallel, somit sind im Normalfall ca. 100m aufgegraben. Vorne graben wir auf, und hinten wird gleich wieder eingefüllt. Alle 50m wird gleich wieder die Asphalttragschicht, Oberkante – 4 cm ergänzt.

Im Nachgang wird im gesamten Bereich, auf einem Zug die Asphaltdeckschicht ergänzt.

Mit den kleinen Nebenarbeiten, usw. gehen wir davon aus, das die Massnahme in diesem Bereich nach ca. 4 – 5 Wochen je nach Witterung soweit abgeschlossen ist.

In diesem Bereich wird es in diesem Zeitraum zu Verkehrsbehinderungen kommen, wir versuchen soweit möglich Abend wieder die Zufahrt zu den einzelnen Grundstücken herzustellen. Ein Parken innerhalb des Baustellebereiches ist während der Bauphase nicht möglich. Für die Fräs- und Asphaltierarbeiten muss die gesamte Fläche geräumt werden.

Anfang Mai sollte es dann mit dem 2. Bauabschnitt nach dem oben genannten Muster los gehen.

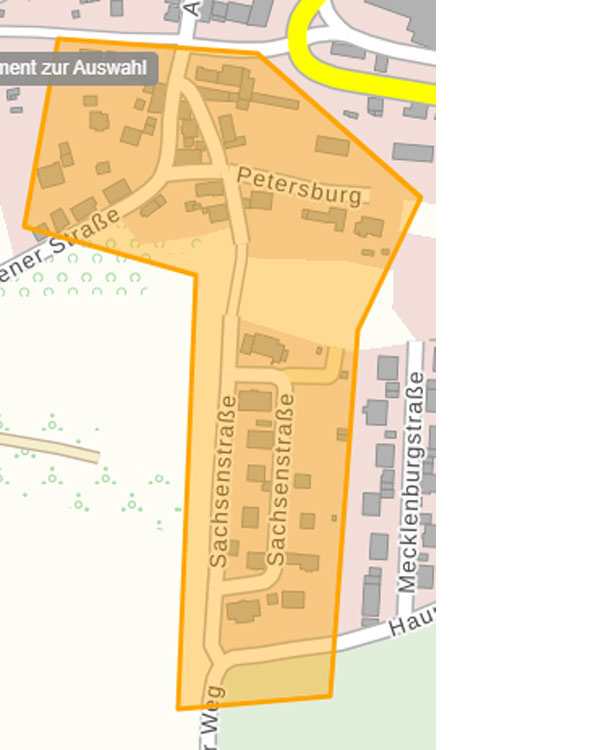

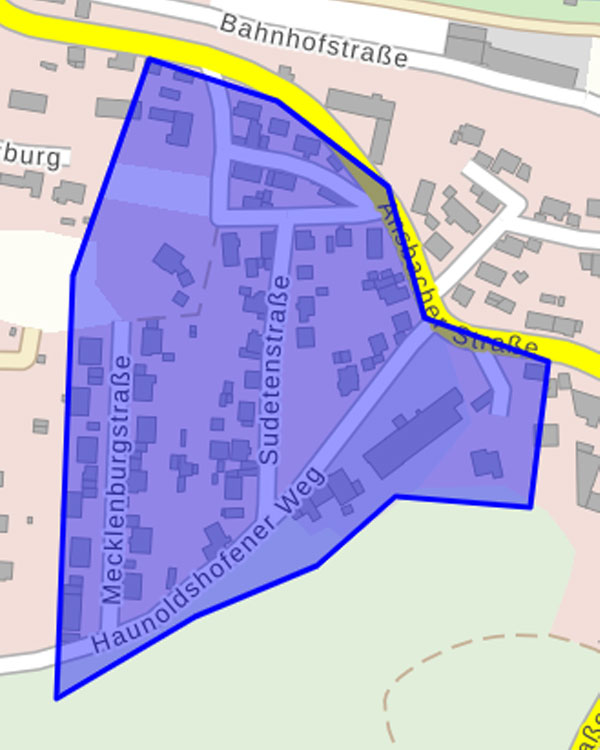

Loslegen werden wir mit den Grabarbeiten in der Pommernstraße über die Sudetenstraße, das sollte ca. 2 Wochen dauern. Dann fangen wir unten, am Haunoldshofer Weg an, und im letzten Zuge die Mecklenburger Straße, diese beiden Straßen werden nochmals ca. 2 Wochen in Anspruch nehmen. Für Neben- und Nacharbeiten planen wir eine Woche ein.

Anfang Mai sollte es dann mit dem 2. Bauabschnitt nach dem oben genannten Muster los gehen.

Loslegen werden wir mit den Grabarbeiten in der Pommernstraße über die Sudetenstraße, das sollte ca. 2 Wochen dauern. Dann fangen wir unten, am Haunoldshofer Weg an, und im letzten Zuge die Mecklenburger Straße, diese beiden Straßen werden nochmals ca. 2 Wochen in Anspruch nehmen. Für Neben- und Nacharbeiten planen wir eine Woche ein.

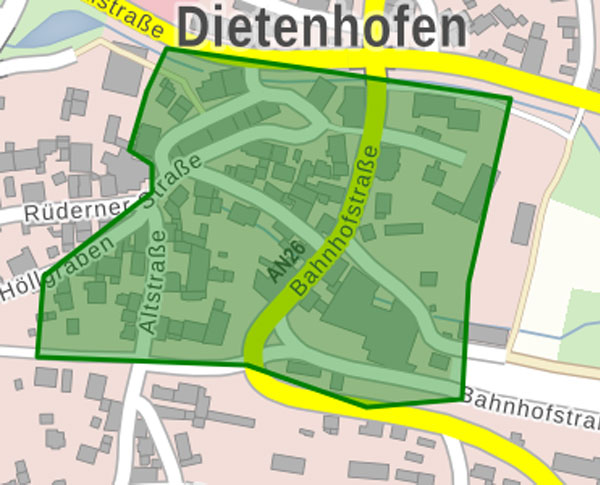

Ab Anfang Juli geht es in der Altstraße bis zum Rathausplatz voran. Eine große Frage für uns ist ob wir es dieses Jahr noch mit dem Staatlichen Bauamt auf die Reihe bekommen damit wir die Bahnhofstraße noch erschließen können,

aktuell stehen die Zeichen auf jeden Fall auf grün. Gegebenenfalls werden wir dies erst nächstes Frühjahr machen.

Parallel werden sämtliche Leitungen über die  Äcker verlegt, sowie die Heizzentrale aufgebaut, damit eine Wärmelieferung ab Herbst möglich ist.

Die Tiefbauarbeiten werden von der Firma FMC Baggerbetrieb aus Trautskirchen, sowie vom MVD aus Dietenhofen gemeinschaftlich ausgeführt.

Da wir jetzt noch nicht zu 100% die einzelnen Termine taxieren können werden wir rechtzeitig immer Informationsschreiben austeilen, bzw. auf unsere Internetseite stellen.

Copyright 2024 Natur Wärme Neudorfer Höhe | Gestaltung schlötterer designstudio

Einstellungen gespeichert
Datenschutzeinstellungen

Wir nutzen Cookies auf unserer Website. Einige von ihnen sind essenziell, während andere uns helfen, diese Website und Ihre Erfahrung zu verbessern.
